Rozpoczynając budowę domu, stajesz przed wieloma wyzwaniami, a jednym z kluczowych etapów jest prawidłowe wytyczenie budynku na działce przez geodetę. Aby ten proces przebiegł sprawnie i bezproblemowo, kluczowe jest odpowiednie przygotowanie niezbędnych dokumentów i informacji. Ten artykuł to praktyczna lista kontrolna, która krok po kroku wyjaśni, co musisz zebrać i przygotować, by Twój geodeta mógł efektywnie rozpocząć pracę.
Przygotuj projekt budowlany i pozwolenie na budowę, aby geodeta sprawnie wytyczył Twój dom
- Projekt budowlany: Najważniejsza jest część zawierająca projekt zagospodarowania działki lub terenu, na którym widać dokładne umiejscowienie domu.
- Pozwolenie na budowę: Geodeta może rozpocząć pracę dopiero po otrzymaniu przez Ciebie ostatecznej decyzji o pozwoleniu na budowę.
- Dane działki: Niezbędny będzie numer ewidencyjny działki oraz jej dokładny adres do identyfikacji w systemach państwowych.
- Kontakt do kierownika budowy: Umożliwi to geodecie sprawną komunikację w sprawach technicznych i umówienie terminu prac.

Niezbędne dokumenty dla geodety: Twoja lista kontrolna
Z mojego doświadczenia wiem, że im lepiej przygotujesz się do wizyty geodety, tym szybciej i sprawniej przebiegnie cały proces tyczenia. Oto lista kluczowych dokumentów i informacji, które musisz dostarczyć.
Projekt budowlany: serce całej operacji

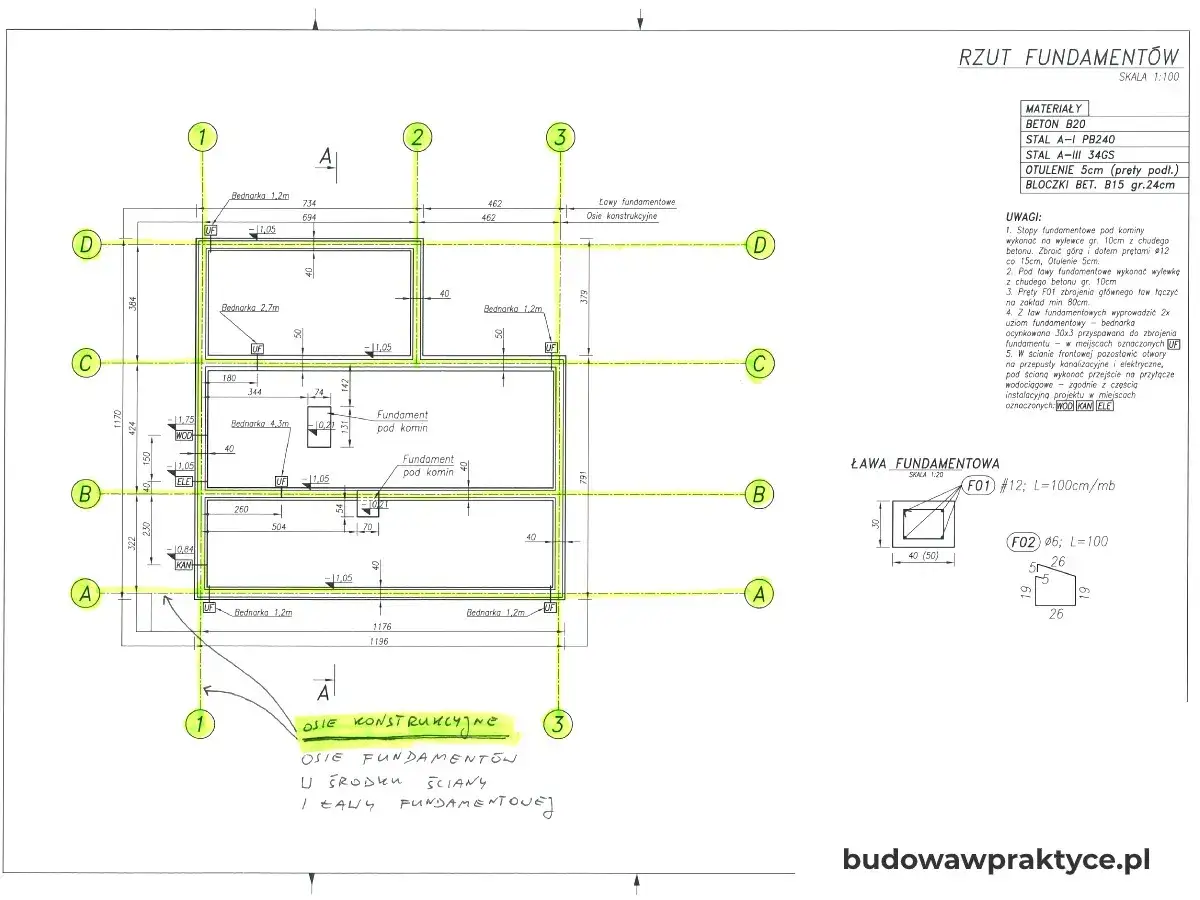

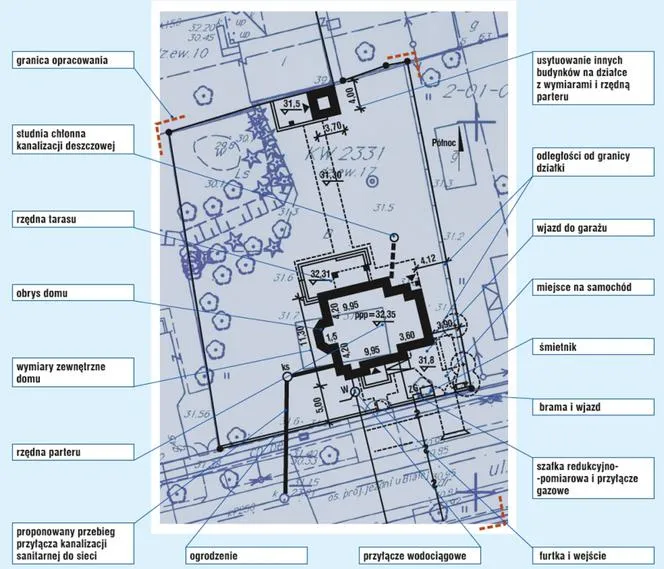

Projekt budowlany to absolutna podstawa dla geodety. To z niego czerpie on wszystkie kluczowe dane, które pozwalają mu precyzyjnie przenieść Twój wymarzony dom z papieru na rzeczywisty teren. Najważniejsza jest tu część zawierająca projekt zagospodarowania działki lub terenu. To właśnie na niej geodeta znajdzie dokładne umiejscowienie budynku względem granic działki, istniejących obiektów oraz innych elementów zagospodarowania. Dodatkowo, geodeta potrzebuje rzutów fundamentów oraz osi konstrukcyjnych budynku, aby z milimetrową precyzją wyznaczyć jego obrys. Bez tego dokumentu geodeta nie jest w stanie rozpocząć pracy, dlatego upewnij się, że masz go pod ręką w czytelnej formie.
Pozwolenie na budowę: formalna zgoda na start
Zanim geodeta w ogóle postawi stopę na Twojej działce z instrumentami pomiarowymi, musisz dysponować ostateczną decyzją o pozwoleniu na budowę. W przypadku budynków na zgłoszenie, będzie to dokument potwierdzający skuteczne zgłoszenie budowy. Jest to wymóg prawny, bez którego geodeta po prostu nie może rozpocząć żadnych prac związanych z tyczeniem obiektu. Pamiętaj, że geodeta, jako osoba uprawniona, działa zgodnie z obowiązującymi przepisami Prawa budowlanego, a brak tego dokumentu uniemożliwia mu podjęcie działań i dokonanie późniejszego wpisu do dziennika budowy.
Niezbędne dane identyfikacyjne i kontaktowe
- Numer ewidencyjny działki i jej dokładny adres: Te dane są niezbędne geodecie do jednoznacznej identyfikacji Twojej nieruchomości w państwowych systemach geodezyjnych i kartograficznych. Pozwalają mu na pobranie aktualnych materiałów z zasobu i weryfikację wszelkich informacji.
- Dane kontaktowe do kierownika budowy: Współpraca między geodetą a kierownikiem budowy jest kluczowa. Geodeta może potrzebować skonsultować szczegóły techniczne, potwierdzić termin prac, a także przekazać kierownikowi szkic z tyczenia i dokonać wpisu do dziennika budowy. Sprawna komunikacja przyspiesza cały proces.
Czego nie musisz przygotowywać? Geodeta pozyska te dane samodzielnie
Wielu inwestorów zastanawia się, czy muszą samodzielnie zdobywać specjalistyczne mapy czy inne dane geodezyjne. Mogę Cię uspokoić: nie musisz tego robić! Geodeta uprawniony, z którym nawiążesz współpracę, we własnym zakresie pobiera wszelkie niezbędne materiały z Powiatowego Ośrodka Dokumentacji Geodezyjnej i Kartograficznej (PODGiK). Mowa tu o takich danych jak mapa zasadnicza, dane o osnowie geodezyjnej (czyli punktach o znanych współrzędnych, do których nawiązuje się pomiary) oraz informacje z ewidencji gruntów i budynków. To jego obowiązek i część jego pracy, więc nie musisz się tym martwić.
Tyczenie budynku krok po kroku: Przebieg prac geodety
Zrozumienie, jak przebiega proces tyczenia, pomoże Ci lepiej przygotować się do wizyty geodety i wiedzieć, czego się spodziewać. Oto typowy przebieg prac:
- Zgłoszenie pracy geodezyjnej: Geodeta rozpoczyna od formalnego zgłoszenia planowanych prac w odpowiednim Powiatowym Ośrodku Dokumentacji Geodezyjnej i Kartograficznej (PODGiK). Jest to obowiązkowy krok, który zapewnia legalność i dokumentację wszystkich działań.
- Analiza dokumentacji: Po zgłoszeniu pracy, geodeta dokładnie analizuje dostarczony przez Ciebie projekt budowlany (szczególnie projekt zagospodarowania działki) oraz materiały, które sam pobrał z zasobu geodezyjnego. To etap planowania i weryfikacji.
- Prace w terenie (tyczenie): To moment, kiedy geodeta pojawia się na Twojej działce. Za pomocą specjalistycznych instrumentów (np. tachimetru, odbiornika GPS) wyznacza w terenie kluczowe punkty budynku. Mowa tu o osiach konstrukcyjnych oraz narożnikach zewnętrznych. Punkty te są zazwyczaj oznaczane za pomocą drewnianych palików i tzw. ław ciesielskich (drutowych), które muszą być wyznaczone z bardzo dużą precyzją.
- Sporządzenie dokumentacji: Po zakończeniu prac terenowych geodeta sporządza szkic z tyczenia. Jest to dokument, który graficznie przedstawia położenie wytyczonych elementów budynku na działce.
- Wpis w dzienniku budowy: Ostatnim, ale niezwykle ważnym krokiem, jest dokonanie przez geodetę obowiązkowego wpisu w dzienniku budowy. Ten wpis formalnie potwierdza, że tyczenie obiektu zostało wykonane zgodnie z projektem i obowiązującymi przepisami, dając zielone światło do rozpoczęcia prac ziemnych i fundamentowych.

Co oznaczają paliki i ławy ciesielskie na twojej działce?

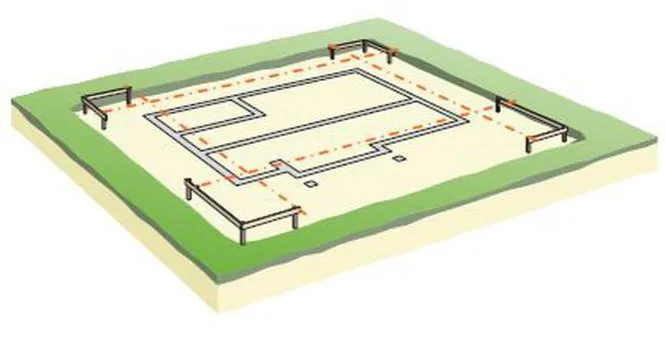

Po wizycie geodety zobaczysz na swojej działce szereg drewnianych palików i specjalnych konstrukcji, często z naciągniętymi drutami to właśnie ławy ciesielskie, zwane też ławami drutowymi. Ich rola jest fundamentalna dla precyzji budowy. Paliki i ławy te wyznaczają w terenie osie konstrukcyjne oraz narożniki budynku. Druty naciągnięte na ławach ciesielskich precyzyjnie wskazują linie, wzdłuż których mają być wykonane wykopy pod fundamenty oraz wznoszone ściany. To dzięki nim ekipa budowlana ma jasne i niezmienne punkty odniesienia, co minimalizuje ryzyko błędów i zapewnia, że Twój dom powstanie dokładnie w miejscu i kształcie przewidzianym w projekcie.
Jak możesz pomóc geodecie? Twoja rola w dniu tyczenia
Choć geodeta jest specjalistą i większość pracy wykonuje samodzielnie, Twoje wsparcie może znacząco usprawnić proces tyczenia. Oto kilka praktycznych wskazówek:
- Przygotowanie terenu: Przed przyjazdem geodety upewnij się, że teren, na którym ma być tyczony budynek, jest odpowiednio przygotowany. Oznacza to skoszenie wysokiej trawy, usunięcie wszelkich przeszkód (np. gałęzi, kamieni, gruzu), które mogłyby utrudniać swobodne poruszanie się i pomiary.
- Dostęp do działki: Zapewnij geodecie swobodny dostęp do całej działki, szczególnie do jej granic i miejsca, gdzie ma stanąć budynek.
- Dostępność telefoniczna: Twoja obecność na działce w dniu tyczenia nie jest bezwzględnie konieczna, ale warto być dostępnym telefonicznie. Geodeta może mieć pytania dotyczące szczegółów projektu lub potrzebować Twojej decyzji w jakiejś kwestii.
- Materiały na ławy ciesielskie: Chociaż to zazwyczaj ekipa budowlana przygotowuje materiały na ławy drutowe (deski, paliki), warto upewnić się, że są one dostępne na działce lub ustalić to z kierownikiem budowy przed przyjazdem geodety.
Co otrzymasz po tyczeniu? Kluczowe dokumenty dla inwestora
Po zakończeniu prac geodezyjnych otrzymasz dwa kluczowe dokumenty, które są nie tylko potwierdzeniem wykonanych usług, ale również niezbędne do dalszych etapów budowy.
Szkic z tyczenia
Szkic z tyczenia to graficzne przedstawienie wykonanych pomiarów. Zawiera on informacje o położeniu wytyczonych osi konstrukcyjnych i narożników budynku względem stałych punktów odniesienia (np. granic działki, istniejących obiektów). Jest to niezwykle ważny dokument zarówno dla kierownika budowy, jak i dla Ciebie jako inwestora. Szkic ten stanowi potwierdzenie prawidłowości wykonanych prac, a także jest podstawą do dalszych działań ekipy budowlanej, która na jego podstawie będzie wykonywać wykopy i wznosić fundamenty. Warto go przechowywać wraz z pozostałą dokumentacją budowlaną.
Oficjalny wpis w dzienniku budowy
Wpis geodety do dziennika budowy to formalne i prawne potwierdzenie, że obiekt został prawidłowo wytyczony w terenie zgodnie z projektem budowlanym. Jest to obowiązkowy element dokumentacji budowy i stanowi "zielone światło" do rozpoczęcia kolejnych etapów prac, czyli robót ziemnych i fundamentowych. Bez tego wpisu kierownik budowy nie może legalnie rozpocząć budowy, a jego brak mógłby skutkować problemami podczas kontroli budowlanych czy w przyszłości przy odbiorze budynku. Upewnij się, że geodeta dokonał tego wpisu przed rozpoczęciem prac ziemnych.
Najczęściej zadawane pytania o tyczenie domu
W mojej praktyce często spotykam się z podobnymi pytaniami od inwestorów. Oto odpowiedzi na te najpopularniejsze.
Kto odpowiada za przygotowanie materiałów na ławy drutowe?
Zazwyczaj materiały na ławy drutowe (czyli deski, paliki, gwoździe, drut) przygotowuje ekipa budowlana. Odbywa się to w porozumieniu z geodetą, który wskaże, ile i jakich materiałów będzie potrzebnych. Inwestor nie musi się tym martwić, ale warto upewnić się, że kierownik budowy ma to na uwadze i materiały będą dostępne na działce w dniu tyczenia.
Ile kosztuje wytyczenie domu i od czego zależy cena?
Koszt usługi wytyczenia domu jednorodzinnego w Polsce waha się zazwyczaj w przedziale od 1200 zł do 2500 zł netto. Cena ta nie jest stała i zależy od kilku kluczowych czynników:
- Stopień skomplikowania bryły budynku: Im bardziej nieregularny kształt domu, więcej osi konstrukcyjnych i narożników, tym więcej pracy dla geodety, a co za tym idzie wyższa cena.
- Lokalizacja działki: Ceny usług geodezyjnych mogą różnić się w zależności od regionu Polski, a także od tego, czy działka znajduje się w mieście, czy na obszarze wiejskim.
- Renoma i doświadczenie firmy geodezyjnej: Bardziej doświadczeni geodeci lub renomowane firmy mogą mieć nieco wyższe stawki, co często idzie w parze z gwarancją jakości i terminowości.
Przeczytaj również: Dekarz: Zarobki, ścieżka kariery i jak wybrać najlepszego?
Kiedy jest najlepszy moment, by umówić geodetę?
Najlepszy moment na zlecenie usługi tyczenia to po uzyskaniu ostatecznego pozwolenia na budowę (lub po skutecznym zgłoszeniu) i tuż przed planowanym rozpoczęciem prac ziemnych, czyli wykopów pod fundamenty. Nie zwlekaj z tym do ostatniej chwili, aby uniknąć opóźnień w harmonogramie budowy. Warto umówić się z geodetą z odpowiednim wyprzedzeniem, aby mógł zarezerwować termin i spokojnie przygotować się do pracy.
