Planowanie budowy domu czy zagospodarowania działki to proces pełen wyzwań, a jednym z kluczowych, choć często niedocenianych, etapów jest wykonanie przyłącza energetycznego. Właściwe zrozumienie kosztów, procedur i czasu oczekiwania jest absolutnie fundamentalne dla każdego inwestora. Ten kompleksowy poradnik ma za zadanie rozwiać wszelkie wątpliwości i dostarczyć Ci wszystkich niezbędnych informacji.
Ile kosztuje przyłącze prądu? Od 1800 do 3500 zł za typowy dom jednorodzinny.
- Typowy koszt przyłącza kablowego dla domu jednorodzinnego o mocy 12-16 kW to od 1800 zł do 3500 zł.
- Główne czynniki wpływające na cenę to moc przyłączeniowa, rodzaj przyłącza (kablowe droższe) oraz odległość od sieci.
- Średni czas oczekiwania na fizyczną realizację przyłącza wynosi od 6-9 miesięcy do nawet 18-24 miesięcy.
- Inwestor musi liczyć się z dodatkowymi kosztami, takimi jak opłaty geodezyjne (800-1500 zł) oraz projekt instalacji wewnętrznej.

Ile realnie kosztuje przyłącze prądu i jak jest obliczana opłata?
Opłata za przyłączenie do sieci energetycznej jest najczęściej kalkulowana na podstawie stawki ryczałtowej za każdy kilowat (kW) mocy przyłączeniowej. To jest ten podstawowy koszt, który ponosisz bezpośrednio u operatora sieci dystrybucyjnej. Stawki te różnią się w zależności od rodzaju przyłącza:
- Dla przyłącza napowietrznego, które jest rzadziej stosowane w nowych inwestycjach, stawki oscylują w granicach 100-140 zł za 1 kW.
- Dla przyłącza kablowego (ziemnego), które jest obecnie standardem, koszt ten jest wyższy i wynosi średnio od 150 zł do 220 zł za 1 kW.
Dla lepszego zobrazowania, posłużmy się przykładem. Załóżmy, że planujesz dom jednorodzinny, dla którego potrzebujesz mocy przyłączeniowej na poziomie 14 kW. Jeśli zdecydujesz się na przyłącze kablowe, co jest dzisiaj normą, i przyjmiemy średnią stawkę 180 zł/kW, to łatwo policzyć:
Koszt przyłącza = 14 kW * 180 zł/kW = 2520 zł.
Pamiętaj, że jest to opłata ryczałtowa za samą usługę przyłączenia, którą uiszczasz operatorowi. Nie obejmuje ona wszystkich kosztów, o czym opowiem za chwilę.
Przyłącze tymczasowe (budowlane) a docelowe co wybrać?
Wielu inwestorów staje przed dylematem, czy od razu wykonać przyłącze docelowe, czy na czas budowy zdecydować się na tzw. "prowizorkę", czyli przyłącze tymczasowe. Moim zdaniem, warto rozważyć obie opcje, bo każda ma swoje plusy i minusy.
| Kryterium | Przyłącze tymczasowe (prowizorka) | Przyłącze docelowe |
|---|---|---|
| Cel użycia | Zasilanie placu budowy | Stałe zasilanie budynku po zakończeniu budowy |
| Taryfa za energię | Wyższa (taryfa C - budowlana) | Niższa (taryfa G - dla gospodarstw domowych) |
| Szybkość realizacji | Zazwyczaj szybsze do uzyskania | Dłuższy czas oczekiwania na realizację |
Jak widać, prowizorka jest szybsza, co jest dużym atutem na początkowym etapie budowy. Niestety, wiąże się to z wyższą taryfą budowlaną (taryfa C), co znacząco podnosi koszty zużycia prądu w trakcie prac. Przyłącze docelowe jest tańsze w eksploatacji, ale wymaga cierpliwości.

Co decyduje o ostatecznej cenie przyłącza energetycznego?
Choć opłata ryczałtowa za kilowat jest podstawą, ostateczny koszt przyłącza energetycznego to suma wielu czynników. Nie jest to jedynie prosta kalkulacja, ale proces, na który wpływa kilka kluczowych aspektów. Omówmy je szczegółowo.
Moc przyłączeniowa i rodzaj przyłącza
- Moc przyłączeniowa: To jeden z najważniejszych determinantów ceny. Jak już wspomniałem, im większą moc w kilowatach (kW) potrzebujesz, tym wyższa będzie opłata ryczałtowa. Dlatego tak ważne jest, aby realnie ocenić swoje zapotrzebowanie, bazując na projekcie domu i planowanych urządzeniach. Nie warto zawyżać mocy "na wszelki wypadek", bo to po prostu zwiększy koszty.

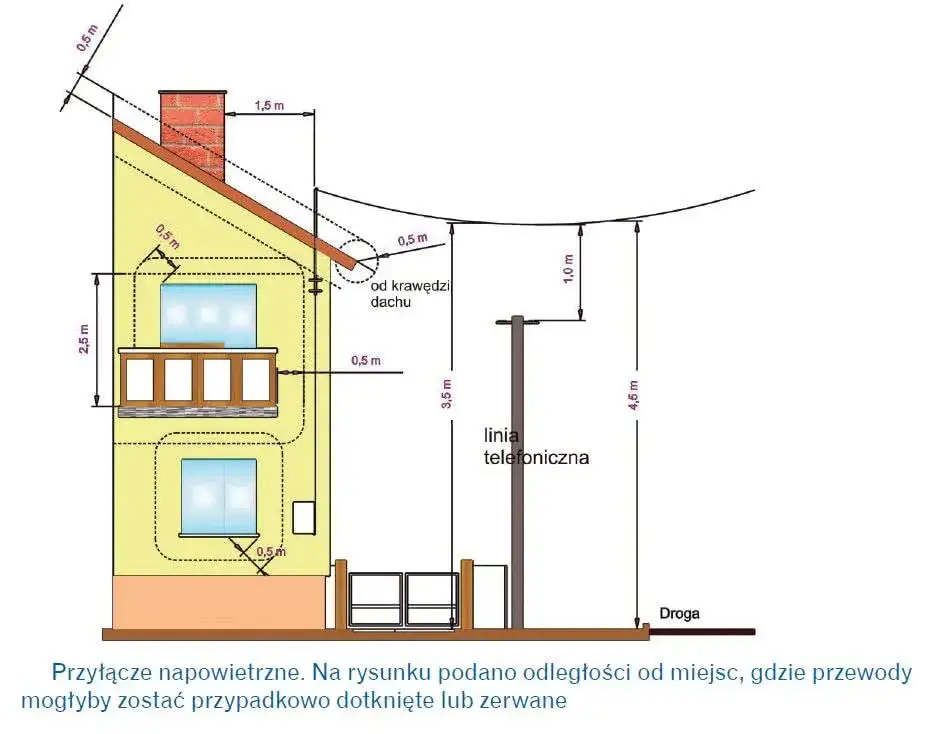

- Rodzaj przyłącza: Wybór między przyłączem kablowym a napowietrznym ma bezpośrednie przełożenie na cenę. Przyłącze kablowe, czyli ziemne, jest droższe w wykonaniu ze względu na konieczność prowadzenia prac ziemnych. Jednak to właśnie ono jest obecnie standardem i w wielu miejscach jedyną akceptowalną opcją ze względów estetycznych i bezpieczeństwa. Przyłącze napowietrzne, choć tańsze, jest coraz rzadziej stosowane, zwłaszcza w nowej zabudowie.
Przeczytaj również: Jaka rura do gazu w ziemi? PE100 RC i zasady bezpiecznego montażu.
Odległość od sieci i niestandardowe warunki
Odległość Twojej działki od istniejącej sieci elektroenergetycznej to kolejny czynnik, który może znacząco wpłynąć na ostateczną cenę. Zgodnie z powszechną praktyką operatorów, przyłącze o długości do 200 metrów jest objęte standardową opłatą ryczałtową. Jeśli jednak Twoja działka znajduje się dalej, musisz liczyć się z dodatkowymi kosztami za każdy kolejny metr ponad ten limit. Co więcej, w sytuacjach bardziej skomplikowanych, gdy konieczna jest rozbudowa sieci na przykład postawienie nowego słupa energetycznego, a nawet transformatora koszty przestają być ryczałtowe. W takich przypadkach opłata jest kalkulowana indywidualnie i, z mojego doświadczenia, może wzrosnąć do kilkunastu, a nawet kilkudziesięciu tysięcy złotych. To scenariusz, który potrafi zaskoczyć wielu inwestorów.
Jak wygląda procedura podłączenia prądu krok po kroku?
Proces podłączenia prądu do działki czy domu, choć wydaje się skomplikowany, jest w rzeczywistości serią jasno określonych kroków. Jako Bruno Andrzejewski, postaram się Cię przez nie przeprowadzić, abyś wiedział, czego się spodziewać.
- Złożenie wniosku o określenie warunków przyłączenia: To pierwszy i fundamentalny krok. Wniosek składasz do lokalnego operatora sieci dystrybucyjnej (np. Tauron, PGE, Enea, Energa). Do wniosku musisz dołączyć plan zabudowy lub szkic sytuacyjny, który precyzyjnie określa położenie Twojej nieruchomości względem istniejącej sieci, a także dokument potwierdzający tytuł prawny do nieruchomości (np. akt notarialny, wypis z księgi wieczystej).
- Otrzymanie warunków przyłączenia i projektu umowy: Po złożeniu wniosku operator ma określony czas na jego rozpatrzenie i przesłanie Ci dokumentów. Zazwyczaj jest to od 30 do 150 dni, w zależności od grupy przyłączeniowej, do której zostaniesz zakwalifikowany. Warunki przyłączenia to kluczowy dokument, który określa techniczne aspekty przyłącza, takie jak miejsce jego lokalizacji, moc czy rodzaj zabezpieczeń.
- Podpisanie umowy o przyłączenie i wniesienie opłaty: Jeśli warunki Ci odpowiadają, podpisujesz umowę z operatorem i uiszczasz opłatę przyłączeniową. To ten koszt ryczałtowy, o którym mówiłem wcześniej.
- Realizacja prac po stronie operatora: Po zaksięgowaniu wpłaty operator rozpoczyna prace związane z budową przyłącza. To na tym etapie powstaje fizyczne połączenie Twojej nieruchomości z siecią energetyczną.
- Odbiór techniczny instalacji i montaż licznika: Kiedy prace operatora zostaną zakończone, następuje odbiór techniczny instalacji. Po pozytywnym odbiorze, operator montuje licznik energii elektrycznej. Od tego momentu możesz już korzystać z prądu.
Jak długo trzeba czekać na przyłączenie prądu?
Czas oczekiwania na przyłączenie prądu to często jeden z najbardziej frustrujących aspektów całego procesu. Niestety, nie ma tu jednej, krótkiej odpowiedzi, ponieważ składa się on z kilku etapów, a każdy z nich ma swoją specyfikę. Z mojego doświadczenia wynika, że warto uzbroić się w cierpliwość i planować z dużym wyprzedzeniem.
- Oczekiwanie na warunki przyłączenia i umowę: Ten etap, jak wspomniałem wcześniej, może trwać od 30 do 150 dni. Zależy to od obciążenia operatora, stopnia skomplikowania Twojego przypadku oraz grupy przyłączeniowej, do której zostaniesz zakwalifikowany.
- Oczekiwanie na fizyczną realizację prac przez operatora: To jest zazwyczaj najdłuższy i najbardziej nieprzewidywalny etap. Od momentu podpisania umowy i wniesienia opłaty, na fizyczne wykonanie przyłącza przez zakład energetyczny możesz czekać od 6-9 miesięcy do nawet 18-24 miesięcy w bardziej skomplikowanych przypadkach, np. gdy konieczna jest rozbudowa sieci. To właśnie ten okres często staje się wąskim gardłem w harmonogramie budowy domu, dlatego tak ważne jest, aby wniosek o przyłącze złożyć jak najwcześniej.
Dodatkowe koszty, o których musisz pamiętać
Poza opłatą ryczałtową dla operatora sieci dystrybucyjnej, musisz być świadomy, że jako inwestor poniesiesz szereg dodatkowych kosztów. Nie są one wliczone w podstawową opłatę, a ich pominięcie w budżecie może prowadzić do nieprzyjemnych niespodzianek. Oto najważniejsze z nich:
- Koszt przygotowania mapy do celów projektowych przez geodetę: Przed złożeniem wniosku o warunki przyłączenia, a często także na etapie projektowania instalacji wewnętrznej, potrzebna będzie aktualna mapa geodezyjna. Usługa geodety w tym zakresie to koszt rzędu 800-1500 zł, w zależności od regionu i stopnia skomplikowania działki.
- Koszt projektu instalacji wewnętrznej: Choć operator odpowiada za przyłącze do granicy Twojej działki (lub do skrzynki złączowo-pomiarowej), to za projekt i wykonanie instalacji elektrycznej wewnątrz budynku odpowiadasz Ty. W zależności od wielkości i złożoności domu, koszt projektu może być zróżnicowany.
-
Koszt prac po stronie odbiorcy: Musisz również zabezpieczyć środki na wykonanie prac, które leżą po Twojej stronie. Należą do nich między innymi:
- Przygotowanie miejsca pod licznik (jeśli nie jest to standardowa skrzynka ZK).
- Ułożenie Wewnętrznej Linii Zasilającej (WLZ) czyli kabla łączącego skrzynkę przyłączeniową z rozdzielnicą w Twoim domu. Prace te wymagają często wykonania wykopów i ułożenia odpowiedniego okablowania.
- Montaż i podłączenie rozdzielnicy głównej w budynku.
